← 返回知識庫
社會觀察2026-09-24·閱讀約 9 分鐘

全美九州喊停、紐約暫停核准一年:AI 的瓶頸已經不是晶片,是鄰居

全美 9 州暫緩新建資料中心、紐約暫停核准一年,維州禁簽保密協議、眾院以 417 比 3 通過電費法案。當瓶頸從晶片、電力搬到「許可」,採購 AI 的盡職調查要多一欄:選址與電力風險。

許可瓶頸AI 基建資料中心供應鏈風險AI 轉型

有兩個美國的數字,放在一起看很刺眼。

麻州大學阿默斯特分校的民調顯示,只有 11% 的美國民眾支持在自家附近興建 AI 資料中心;NBC News 的民調更直接,近七成受訪者反對自家毗鄰 AI 資料中心,其中 45% 是「強烈反對」。

同一段時間,全美已有 9 個州對新建資料中心提出暫緩措施,紐約州宣布暫停核准超大型資料中心一年。

需求沒變、技術沒變、錢也沒變。變的是「准不准」。

瓶頸搬了三次家:晶片、電力、許可

過去一年半,AI 擴張的瓶頸地圖換過三次座標:第一站晶片,缺卡、缺封裝、缺高頻寬記憶體;第二站電力,缺電、缺綠電、缺併網容量;第三站是許可。

前兩站都有供應鏈可以追。晶圓廠可以擴產,綠電可以加買,變壓器可以排隊等交期。許可沒有供應鏈。它由鄰居、選民、鎮公所、州長與議會決定,不可進口、不可囤貨,也沒有一個能提前半年下單的窗口。

閘門一:社會許可

維吉尼亞州州長 9 月 18 日簽下行政命令,禁止行政部門官員為資料中心案簽保密協議(NDA)、加速噪音法規、審查備援發電;同時公布「資料中心問責框架」,取消長期存在的 by-right 核准、移除部分州補助。訊號不是「美國開始反 AI」,是核准的門檻換了題目:過去是「符合法規就准」,現在是「要有一群人願意讓你蓋」。TechCrunch 在 9 月 22 日整理各地的反對理由,用電、用水、噪音、房價,任何一項都能成為擋下的理由。

土地端也在說話。Avison Young 統計,2026 上半年資料中心土地交易金額約 60 億美元、年增 79%,躍居美國第二熱門開發用地;維吉尼亞州勞登郡曾出現每英畝 440 萬美元的出價,約是當地中位數地價的 35 倍。德州農業廳長米勒在抗議集會上說:「開發商出手就是市價 10 倍,換作是誰都很難說不。」美國全國住宅建商公會指出,結果不是房價變貴,是土地上蓋不出房子。

閘門二:設備許可,缺的不是電,是設備

第二道閘門看起來最像技術問題,其實是交期問題。

McKinsey 用「變壓器超級週期」形容這件事:AI 資料中心與電網現代化同時搶同一批設備,供需缺口拉大,真正的瓶頸是缺設備,不是缺電。當最頂尖的團隊被派去做什麼,通常最能說明瓶頸在哪:Nvidia 把研發重心移向供電與散熱;Google、Nvidia 與 Anthropic 三家聯手投資 Emerald AI,用 AI 幫資料中心在電網上找位置。

閘門三:帳單許可,電費不能再轉嫁

第三道閘門的形狀是一張帳單。

監控 PJM 電網市場的 Monitoring Analytics 指出,資料中心暴增的用電需求是拉高容量市場價格的主因,光是到 2028 年的標售就多出 231 億美元成本,這筆帳最終會分攤進全體用電戶的電費裡。

於是立法跟著來。美國眾議院 9 月 16 日以 417 票對 3 票通過《納稅人保護法》,要求各州主管機關評估是否該由資料中心等用電大戶自行負擔電網擴建成本。加州州長簽署法案,要求 AI 資料中心自負地方電網升級成本,水電正式納入許可條件;德州直接暫停核發環境許可。

三道閘門合起來的意思很簡單:算力的成本裡,多了一塊政治成本,而且它不會出現在你的報價單上。 你手上 AI 服務的價格,有一部分寫在別人的選票與設備交期裡。

閘門誰在管這一週的具體動作
社會許可鄰居、鎮公所、州長、議會維州禁簽 NDA、取消 by-right;9 州暫緩、紐約暫停一年
設備許可電網、設備商、交期變壓器超級週期;Nvidia 轉向供電散熱;Emerald AI 找電網位置
帳單許可議會、州主管機關《納稅人保護法》417:3 通過;加州水電入許可條件;德州暫停環境許可

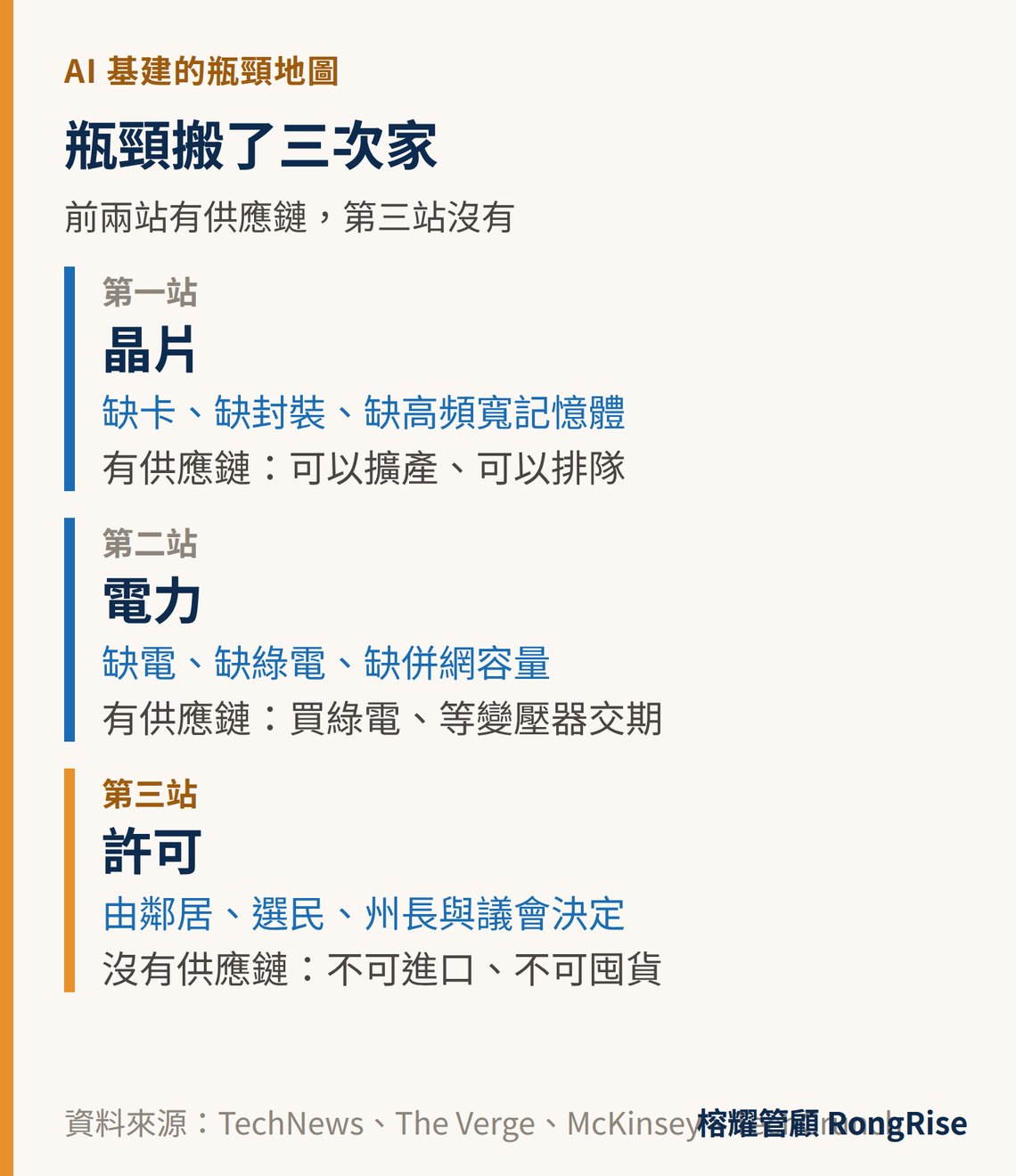

AI 基建的瓶頸地圖:晶片、電力、許可三站,前兩站有供應鏈,第三站沒有
瓶頸地圖搬了三次家:前兩站靠供應鏈解決,第三站由鄰居與選民決定。資料來源:TechNews、The Verge、McKinsey、TechCrunch。

對一家二十人的公司,這意味著什麼

這不是叫你去預測電價。趨勢離你很遠,但傳導路徑很短,三個動作今天就能做。

一、供應商盡職調查加一欄:選址與電力風險。 明年這一欄會比模型評分更能預測服務穩定度。問四件事:機房落在哪幾個區域、當地有沒有爭議;電力合約與併網時程公不公開;容量不足時的通知與補償;資料能不能帶走,換平台成本多少。

二、合約要處理「排隊」,不只是「停機」。 多數條款寫了斷線怎麼賠,很少寫排隊怎麼算。真正的風險是延遲:服務可能只是變慢、偶爾失敗,但那對流程的破壞比一次斷線更難追。

三、把用電與硬體汰換寫進 ESG 附錄。 資料中心硬體汰換推升電子廢棄物,預估 2050 年突破 2 億噸、約兩成來自 AI;美國資料中心 2035 年的天然氣消耗量估計將超過德日總和。這筆帳不會因為「那是雲端」就消失。

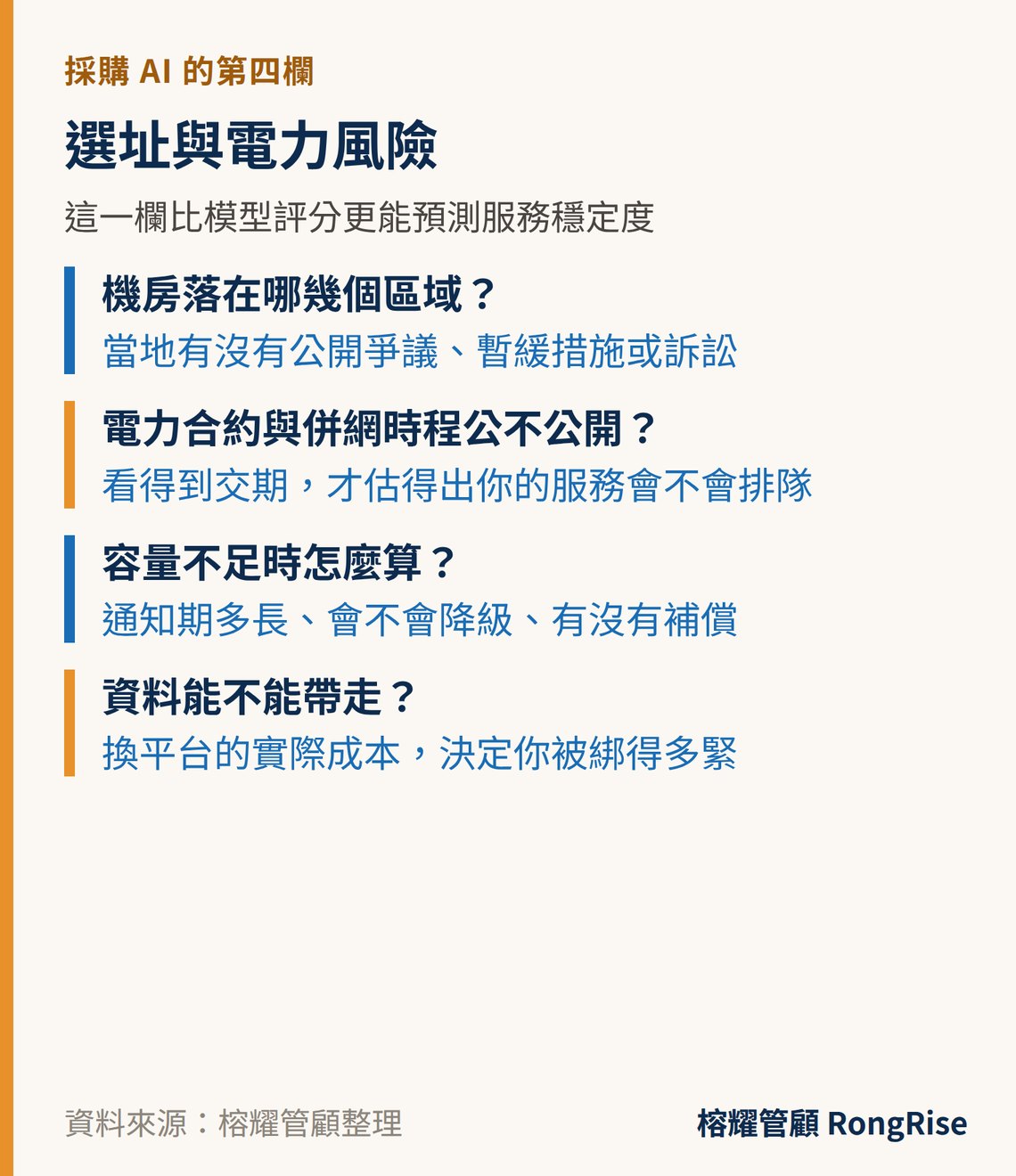

採購 AI 的第四欄:選址與電力風險四問
供應商盡職調查的第四欄。四問:機房在哪、併網時程、容量不足時的通知與補償、資料能不能帶走。

什麼時候會誤判這條線

框架講完要說反話,這條線不是單向的。

第一,喊停多半是「暫緩」與「審查從嚴」,不是禁建。9 州暫緩、紐約暫停一年都是時間軸上的變數,不是終局。

第二,《納稅人保護法》只要求各州「斟酌」,沒有強制業者買單,監督力道已被質疑,送進參議院後還會再變。

第三,民調問的是「自家隔壁」,不是「要不要發展 AI」;同一時間,美國總統仍力挺 AI,警告地方政府若執意阻擋會把機會讓給中國。兩股力量在拉鋸。

所以更準確的結論不是「AI 會變貴」,而是「AI 的供應條件會變得更不平均」:同一家供應商,不同區域的服務品質與價格可能開始分岔。採購時要問的,從「哪一家最強」變成「哪一個區域最穩」。

台灣的位置:我們的閘門不是鄰居,是電網與水

台灣沒有那種規模的選址抗爭,但供電與用水是同一道題。這裡有兩個能放進內部提案的訊號:央行定調 AI 帶動的物價壓力短期可控、長期將由生產力提升降壓;數發部公布主權 AI 模型評測結果,本地模型在台灣情境的適用價值高於國外模型,讓「資料落地在哪」第一次有正面答案。

還有一個容易被忽略的:氣象署用兩次颱風實戰驗證 AI 預報,建起 AI 加數值模式的融合架構。這一輪最稀缺的不是算力,是「已驗證落地」的用例,那正是中小企業有能力累積的東西。

這週就能做的第一步

打開你正在用的 AI 服務合約,找三個欄位:資料存放地區、容量不足時的通知與補償、價格調整的通知期。

三個都找不到,就先不要把它放進核心流程。

我們自己也沒解決的問題是:當「延遲」變成常態,這種事該由誰驗收。服務條款大多只處理斷線,沒有現成判准可以說「這種品質不能收錢」。踩過的人知道痛在哪,還沒有人把它寫成一張表。

資料來源

  • •TechNews 科技新報(商業周刊授權),〈從開天價搶地到全美九州喊卡,AI 資料中心掀起的投資風險與政治警訊〉,2026-09-20:https://finance.technews.tw/2026/09/20/developers-pay-10-times-market-price-data-centers-land-rush-ai-investment-risk/
  • •The Verge,〈Virginia governor creates an AI task force and moves to restrain data centers〉,2026-09-18(EO 22 禁簽 NDA、取消 by-right 核准):https://www.theverge.com/policy/997573/virginia-governor-spanberger-data-center-ai-task-force
  • •TechNews 科技新報(MoneyDJ 授權),〈美眾院通過新法 防 AI 資料中心轉嫁電費給全民〉,2026-09-17(《納稅人保護法》417 比 3 通過):https://technews.tw/2026/09/17/us-house-advances-first-bill-addressing-economic-impact-of-data-center-boom/
  • •McKinsey,〈The transformer supercycle: Why demand is outrunning supply〉,2026 年 9 月:https://www.mckinsey.com/industries/electric-power-and-natural-gas/our-insights/the-transformer-supercycle-why-demand-is-outrunning-supply
  • •TechCrunch,〈Google, Nvidia, and Anthropic want Emerald AI to find space on the grid for more data centers〉,2026-09-17:https://techcrunch.com/2026/09/17/google-nvidia-and-anthropic-want-emerald-ai-to-find-space-on-the-grid-for-more-data-centers/
  • •The Information,〈How Nvidia Is Trying to Solve the Data Center Power Bottleneck〉,2026 年 9 月:https://www.theinformation.com/newsletters/ai-infrastructure/nvidia-trying-solve-data-center-power-bottleneck
  • •TechNews 科技新報,〈搶電搶水惹議 德州暫停核發 AI 資料中心環境許可〉,2026-09-22:https://technews.tw/2026/09/22/texas-suspends-environmental-permits-for-ai-data-centers/
  • •The Verge,〈California tightens rules on AI data center energy and water use〉,2026-09-22:https://www.theverge.com/ai-artificial-intelligence/998453/california-ai-data-center-bills
  • •TechCrunch,〈Everyone can find a reason to dislike data center construction〉,2026-09-22:https://techcrunch.com/2026/09/22/everyone-can-find-a-reason-to-dislike-data-center-construction
  • •TechNews 科技新報,〈2050 年電子廢棄物恐破 2 億噸,AI 貢獻占兩成〉,2026-09-17:https://technews.tw/2026/09/17/the-ai-data-center-e-waste-problem-is-huge/
  • •TechCrunch,〈US data centers could consume more natural gas than Germany and Japan combined by 2035〉,2026-09-15:https://techcrunch.com/2026/09/15/us-data-centers-could-consume-more-natural-gas-than-germany-and-japan-combined-by-2035/
  • •iThome,〈從凱米颱風到楊柳颱風,氣象署以實戰驗證 AI 預報〉,2026-09-19:https://www.ithome.com.tw/news/178595
  • •iThome,〈數發部公布主權 AI 模型評測結果,本地模型對臺灣價值超越國外模型〉,2026-09-20:https://www.ithome.com.tw/news/178920
  • •TechNews 科技新報,〈AI 通膨來襲?央行:短期可控、長期生產力提升將降壓〉,2026-09-18:https://finance.technews.tw/2026/09/18/ai-inflation-looming-central-bank-short-term-controllable-long-term-productivity-gains-alleviate-pressure/
🦞

每週兩封,一次讀懂 AI 轉型

榕賀觀點 AI 週報:週一談組織與人才,週四談市場與成本。

每週 2 封,隨時可一鍵取消。我不會轉賣你的信箱,也不會寄廣告。

← 返回知識庫
💬 問問小幫手📧 聯繫顧問

相關閱讀

社會觀察

每個人都聽過百岳,卻不一定知道林文安

台灣人熟悉百岳,卻不一定知道挑出那一百座山的人。1972 年名單在羊頭山頂公布,兩年五個月後,林文安死在 3,050 公尺的岩脊上。

閱讀更多 →
社會觀察

澳洲政府三個月後才知道:AI 事故缺的不是規範,是通報

OpenAI 暫停訓練最強模型、澳洲政府三個月後才收到通知、53 張使用者圖片被貼上圖床還是事後清查才發現。當法規門檻高到多數事件進不去,企業能自己補的是三欄:誰會通知你、多久內通知、誰負責。

閱讀更多 →

延伸閱讀 — 第二大腦

從榕耀第二大腦(內部知識庫)挖出的相關研究筆記,給你更深一層的素材。

國際視野

許可瓶頸:AI 基建的閘門從晶片、電力搬到「社會許可」

**來源:** W39 週報(2026-09-15 ~ 09-21)+ 自家文章〈全美九州喊停、紐約暫停核准一年:AI 的瓶頸已經不是晶片,是鄰居〉 **日期:

在第二大腦閱讀 →
中小企業AI轉型實戰

AI 轉型實戰營核心筆記

> 講師:郭鎮榕 (C.J. 老師) | 16 年跨國企業人資高階主管經驗 ## 課程特色 從策略高度出發,結合 AI 工具實操與落地,設計可執行的轉型路徑

在第二大腦閱讀 →
技術深讀

Why Memory Components Fail: Eight Years of License and Sustainability Events in Open-Source Data Infrastructure

**作者:** Dmitrii Dmitrenko **發表:** 2026-06-05 ## 摘要 本文指出 2026 年初五大 Agent Memory

在第二大腦閱讀 →

有問題想深入討論?

每一篇文章都是轉型的起點。如果您對內容有任何疑問,或想討論如何套用在您的企業情境,歡迎預約免費諮詢。

✉️ 預約免費諮詢💬 問問小幫手加 LINE 聊聊
